11 dagar
Tidsåtgång
180 m²
Grundyta
650 m³
Massor hanterade

I Kode i Kungälvs kommun genomförde vi under februari 2026 kompletta schakt- och markarbeten för en ny villagrund åt en barnfamilj. Uppdraget omfattade utsättning, schakt, masshantering, förstärkningslager, dränering, dagvatten och förberedelser för en platta på mark. Tomten låg i lätt sluttning mot väster och krävde noggrann nivåstyrning för att uppnå rätt höjdsättning mot gata och anslutande ytor.
Arbetet planerades i samråd med beställarens kontrollansvarige och byggleverantörens grundritningar. Vi utgick från kommunens nybyggnadskarta och använde totalstation och roterande laser för att säkerställa att sockelhöjden följde beviljade handlingar. Etablering, skyltning och avspärrning skedde innan maskiner anlände så att arbetsplatsen hölls trygg och välorganiserad genom hela utförandet.
Utförande av schaktning, förstärkning och dränering
Förberedelserna inleddes med avbaning av matjord som lades i separat hög för senare återanvändning i trädgården. Underliggande jord bestod huvudsakligen av morän med inslag av lera, vilket krävde kontrollerad urgrävning för att nå ett jämnt och bärigt planum. Med 14-tons bandgrävmaskin och rototilt schaktades byggytan till rätt nivå och avjämnades. Mjuka partier byttes ut och massor sorterades på plats för effektiv logistik. Överflödigt material lastades och transporterades till godkänd mottagningsanläggning, medan rena fyllnadsmassor återanvändes inom tomten för att minimera transporter.

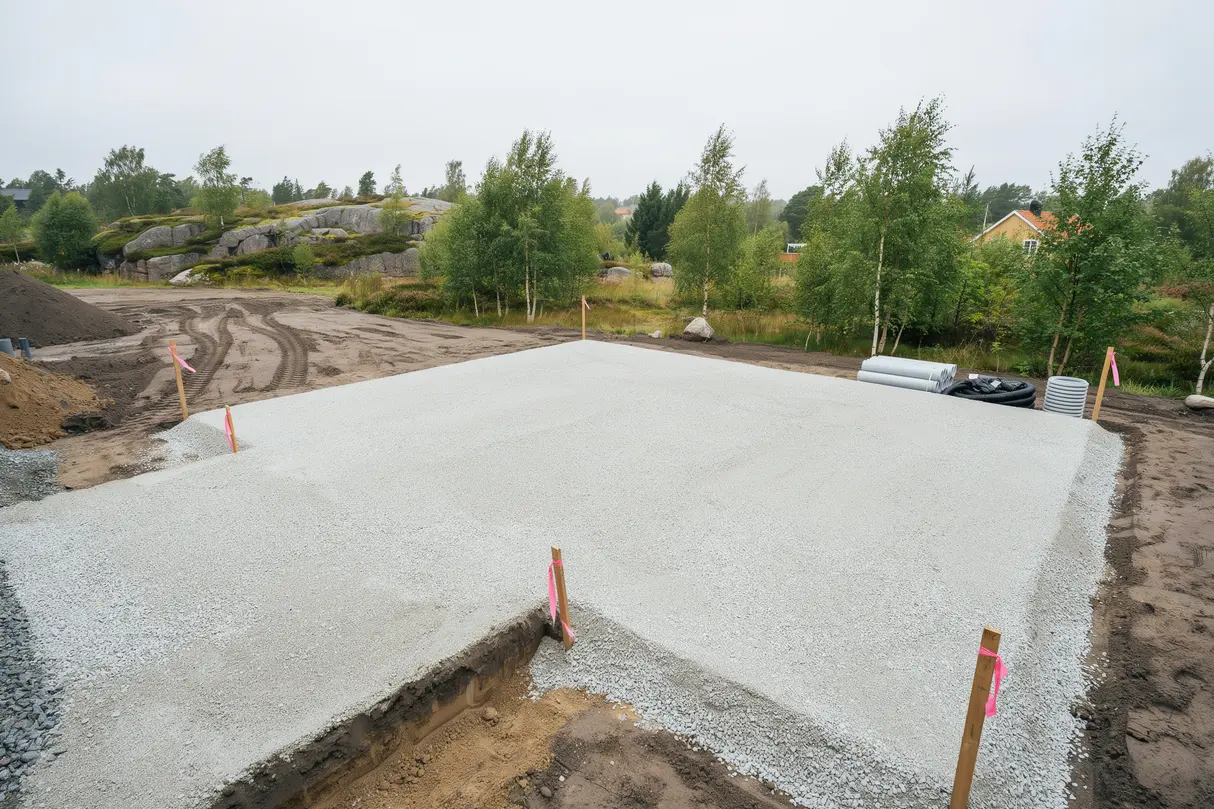

En geotextil av klass N2 rullades ut över planum för att separera undergrunden från den kommande förstärkningen. Därefter lades förstärkningslager med kross 0–90 i väl avjämnade skikt som packades med vibroplatta och mindre vält. Packningsgrader dokumenterades i egenkontroller och ytan finjusterades löpande med laser. Ovanpå förstärkningen lades bärlager 0–32 och ett kapillärbrytande lager av makadam 8–16, båda i skikt som packades och kontrollerades. Resultatet gav en stabil och jämn bädd inför grundläggningen.
Dräneringen runt blivande grundens ytterkant installerades med dränrör DN110 i fall mot dagvattenlösning. Rören bäddades i singel 8–16, omslöts med fiberduk och försågs med inspektionsbrunn för framtida underhåll. Dagvattenledningar DN110 drogs till anslutningspunkt enligt kommunens anvisning och en servisgrop grävdes vid tomtgräns för VA-anslutning. Varningsband och märkning lades över ledningsstråken och överkorsningar isolerades där djupet blev begränsat. Marklutningar runt huset skapades med fall från byggnaden för att skydda konstruktionen mot ytvatten.
Inför kommande platta på mark lades radonslang i slingor över byggytan och fördes upp för framtida anslutning. El- och fiberförberedelser drogs i skyddsrör med tydlig utmärkning. Ytan justerades sista gången med finmakadam för att nå specificerade höjder och toleranser. Leverantörens höjdsystem följdes och mätprotokoll samt fotodokumentation överlämnades till beställaren efter avslutat arbete.
Finplanering av infart och tillfälliga arbetsytor utfördes med återanvända massor och bärlager, vilket underlättade åtkomsten för efterföljande moment. Kantlinjer markerades och övergångar mot befintlig mark rundades av för att undvika sättningar. Arbetsområdet städades, schaktkanter säkrades och all utrustning avetablerades. Slutresultatet uppfyllde ställda krav på bärighet, dränering och nivåer, och byggytan lämnades redo för montaget av villans grund under våren 2026.
Så här hjälpte vi vid markarbete för villagrund
När intresserade kunder hörde av sig fick de en genomgång av förutsättningar, tidplan och metod för schakt och förstärkning. Vi återkopplade med tydliga förslag baserade på ritningar och nybyggnadskarta och vi samordnade med kontrollansvarig när det behövdes. Kommunikation skedde löpande så att beslut togs i rätt tid och eventuella justeringar hanterades direkt.
Inför byggstart togs logistiken om hand, maskiner och material planerades in och arbetsområdet förbereddes för säker och effektiv drift. Under utförandet följdes egenkontroller, mätprotokoll togs fram och avstämningar gjordes tillsammans med beställaren. Efter färdigställande överlämnades dokumentation och byggytan lämnades klar för kommande grundläggning.
- ✓ Platsbesök och nivåkontroll bokades och genomfördes
- ✓ Tydlig arbetsbeskrivning och tidplan togs fram
- ✓ Samordning med KA och kommunens krav hanterades
- ✓ Egenkontroller och mätprotokoll upprättades
- ✓ Slutstädning och avetablering utfördes
